开云手机登录界面博茨瓦纳项目部在过去的2017年这一整年中,完成了4号锅炉、2号锅炉、4号汽轮机的大修;缺陷关闭约610项,其中实际施工工作完成450余项;完成大大小小抢修任务20余次。2017年12月8日至2018年1月24日,完成了1号锅炉大修。目前3号锅炉的大修正在进行中,计划工期为30天,至3月26日结束。
项目部自成立以来,人员最多的时候是#4机组大修时,共计35人,雇佣当地工人30人左右,完成了汽机专业、锅炉专业、发电机抽装转子、4台给水泵的大修,这35个人中包括焊工、金属探伤、焊接热处理、保温专业。#4机组的大修集中用人只有20天,20天后就开始减员,项目部平时的员工人数基本保持在25人上下。
在过去的两年时间里,项目部克服了施工人员不足、管理人员少(2人)、材料工具到货不及时(很多材料都需要进口)等多重困难,按照业主和甲方(中电工)的要求完成了各项任务。工作中,所有人员都发挥出了很高的工作效率,工作积极主动,不等不靠,主观能动性很强,服从安排,不闲脏和累,不论早或晚,只要工作需要,从没有畏缩。
未来的路还有很长,我们始终坚信:有目标,付出努力,一定会有成功的一天!

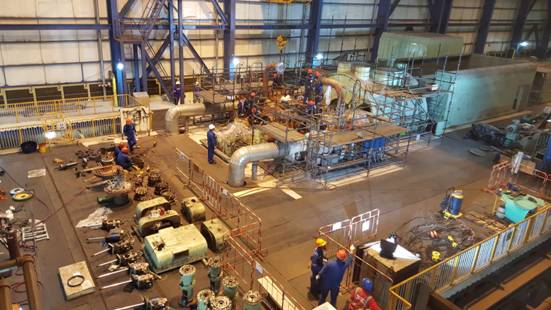

#4汽轮机大修施工

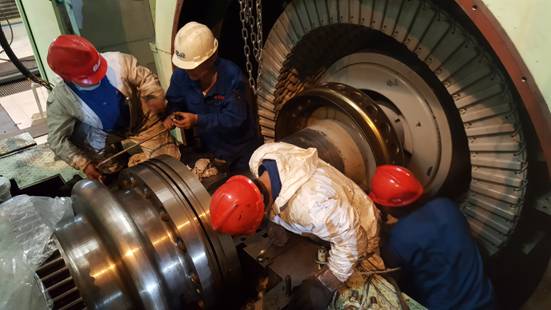

#4机组发电机检修
、
#1炉再热器减温器更换

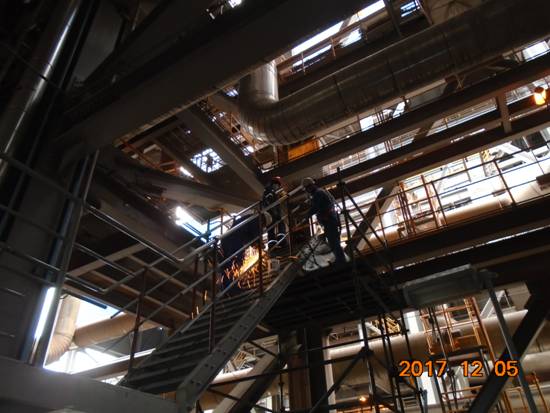

#1炉逃生通道安装

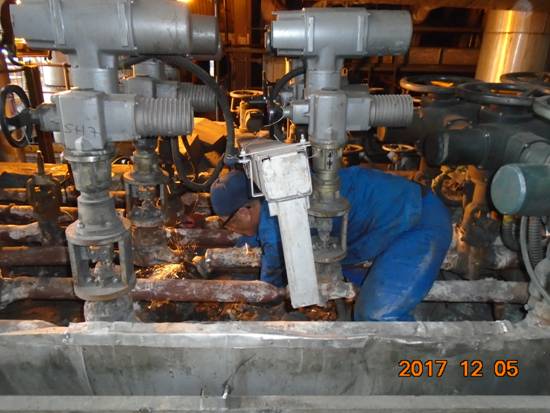

过热器减温水管路修理

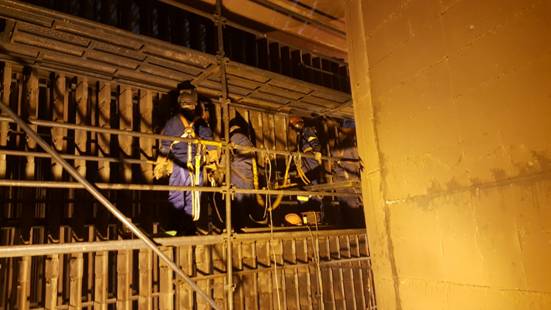

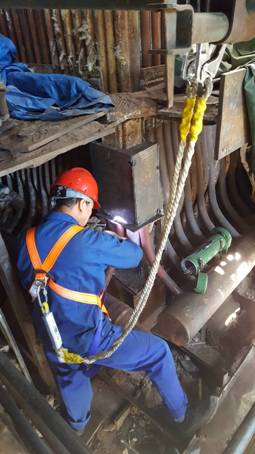

炉膛内吊挂管防磨修理

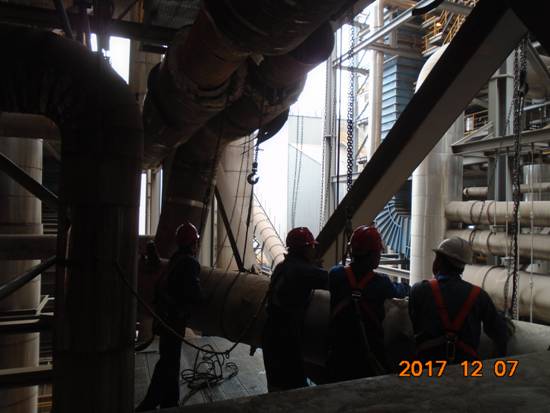

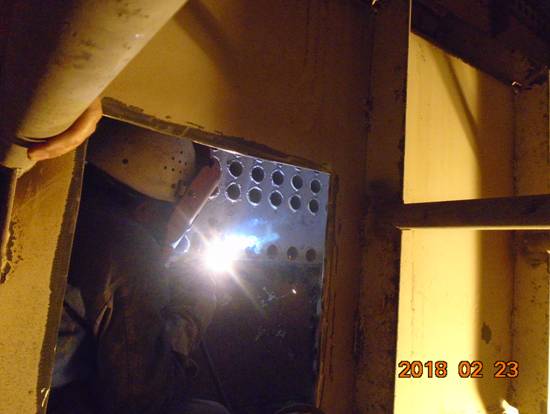

再热器管道检修 炉膛水冷壁中间集箱换管

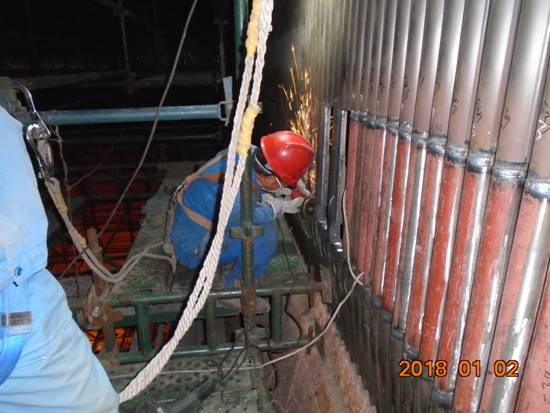

锅炉大修:水冷壁换管

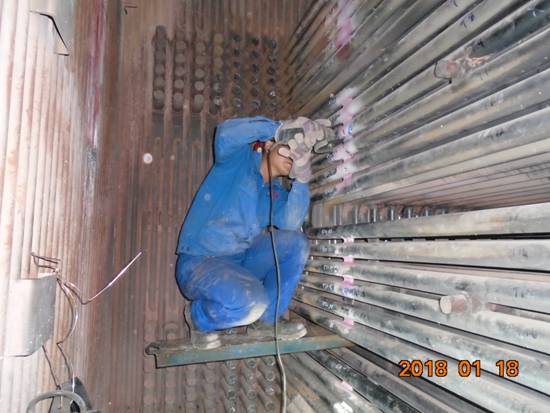

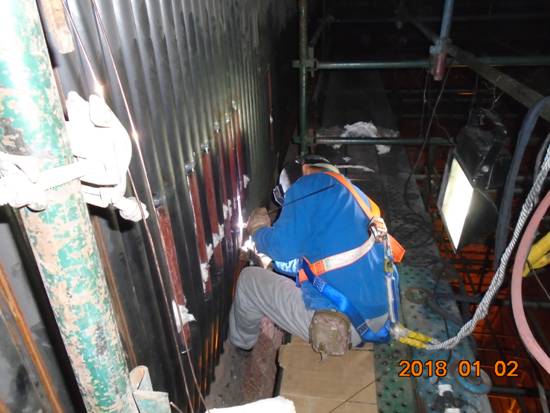

锅炉大修:水冷壁焊接

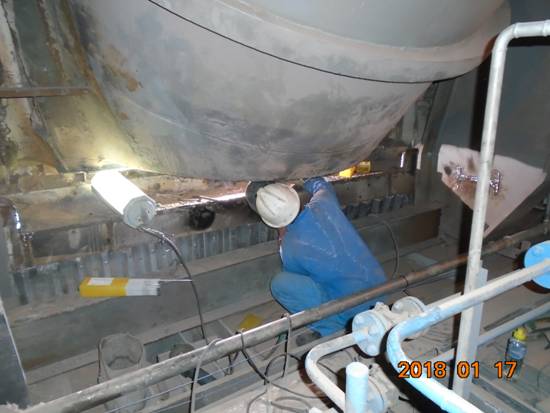

炉膛返料腿检修

水冷壁密封焊接 龙门吊混凝土基础施工(土建)
外置床检修

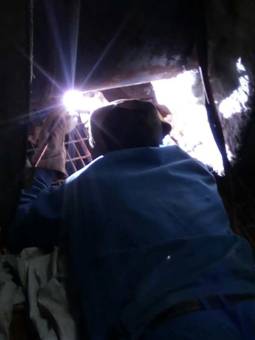

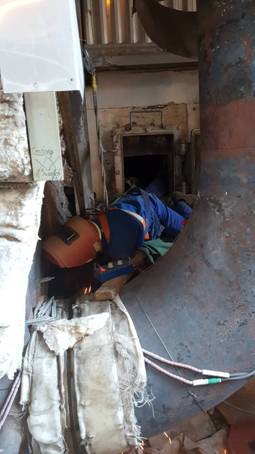

空气预热器检修(狭小空间施工)
锅炉给水泵检修

流化风机电机检修
博茨瓦纳项目部
2018.3.11
