三月二十六日,博茨瓦纳现场#2炉右侧外置床又发生了爆管,经判断,是右侧外置床再热器管排发生了泄漏,#2机组被迫打闸停机。由于之前#2炉右侧外置床的再热器管排做为临时修复措施已经割除了10排,此次发生泄露后不能只采取割除的方式进行临时修复的办法,必须进行更换并补充管排,因此,这次的抢修工作量比较大,需要将水冷壁割开,将损坏的管排拆除,将新的管排重新装入燃烧室内,再将水冷壁进行恢复。由于业主、监理的要求,此次抢修计划工期仅为18天。
正式进入现场之前,我们做了非常充分的准备工作,能提前做的工作都提前做好,该预制的预制,该运输的运输,该预先存放的预先存放到位。三月二十八日,炉膛降温达到施工条件,队长王晓峰第一时间办理了工作票,拉开了抢修的序幕。按照事先拟定的工作顺序:保温拆除→钢性梁拆除→切割包墙水冷壁管→拆除高再泄漏大排→高再大排吊装(同时进行包墙水冷壁管修复安装)→高再大排安装→密封焊接…… 忙而不乱地稳步进行,18天的工期,任务重、时间短,几乎要24小时连续作业,白天进行安装作业,晚上进行热处理、金属检验,李国、陈龙做为参加抢修的主力,也是非常有经验的老师傅,对工序的考虑也是非常周到,当保温拆除后马上就开始了包墙水冷壁管的切割和再热器管排的拆除,因为这是第一次采用这种方案更换大排,吊装是一道很重要的工序,所以我们先吊装一排上去,看看方案的路子是否行得通,监理工程师也到场观看指导,第一排顺利地进入炉膛后,其他的管排按照既定的吊装路线逐一吊入。由于吊装和存入的顺利,为后续工作赢得了比较多的时间,管排存入后,主攻小组便开始了加班加点的安装,只要不是RT或热处理,他们都在加班中。同时,多组助攻小组在队长王晓峰率领下,积极配合主作业面的工作,领料、下料、磨口、水平运输全都有条不紊的进行着,分工明确、合理,没有耽误一点主作业面的时间。
随着时间的过去,工作量逐渐减小,作业面日益完善,最终,在大家的共同努力下,提前1天完成任务此次抢修任务。在这次抢修中,又一次体现了整体团结协作的重要性,分工明确,合理安排,加点干、加油干,干的热火朝天,受到了业主和监理单位的一致好评,也得到了我们的甲方――中电工领导的高度表扬,同时也让我们对将来的挑战充满了信心和斗志。

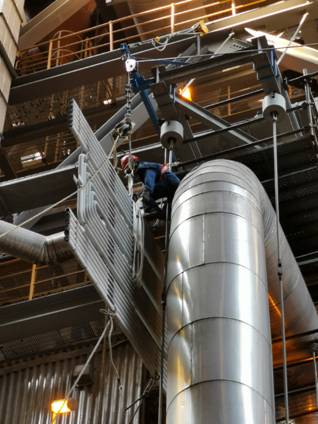

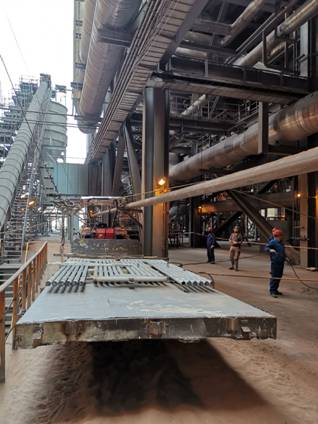

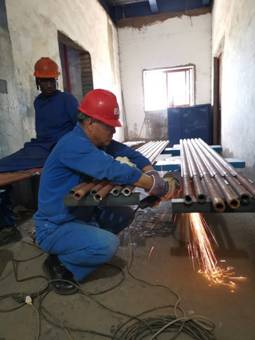

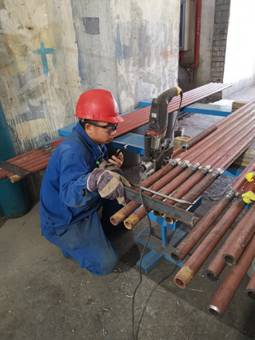

一、材料的运输 二、管排的吊装

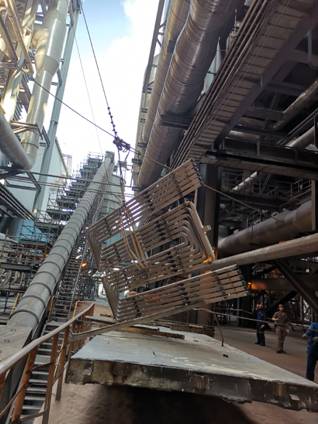

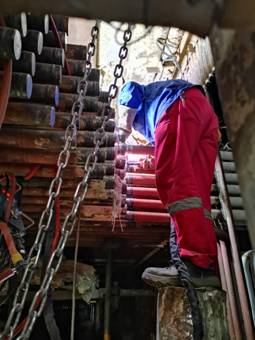

三、大排顺利存入外置床

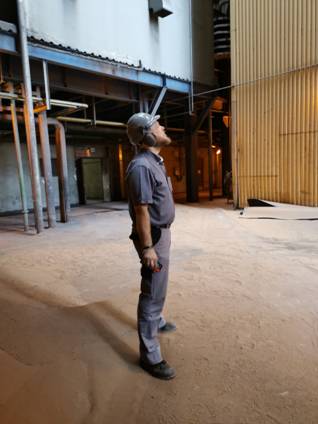

四、监理工程师现场监督指导

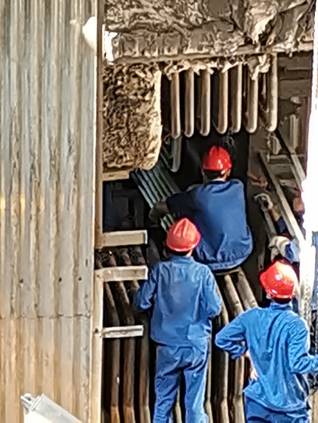

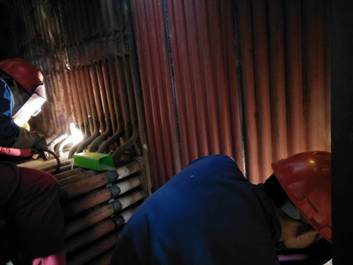

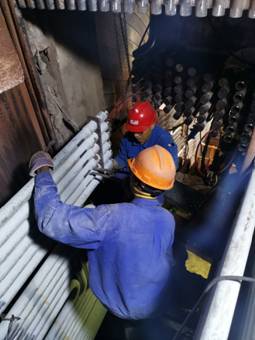

五、加班加点作业中
博茨瓦纳项目部
2019年4月
