圆满完成海拉尔热电厂改造工程热网性能试验



近日,由我公司负责施工的海拉尔热电厂#2机热网增容改造项目,顺利完成供热改造工程热网性能试验。这是一次真正检验热网供热系统总体运行情况的试验;这也是一次满足向海拉尔地区首期供热,蓄势待发进行下一阶段供热的起点;这更是一次龙宇公司海热项目部全体员工为供热改造工程奋发拼搏的战绩检验。

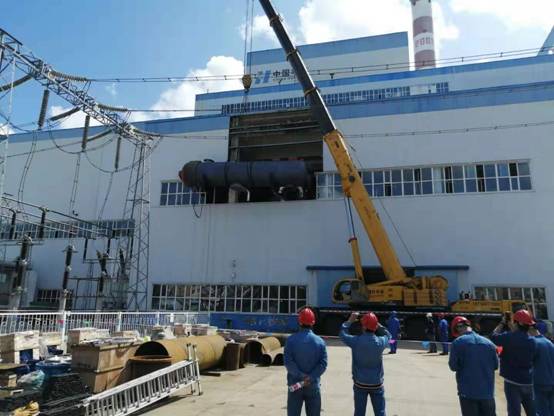

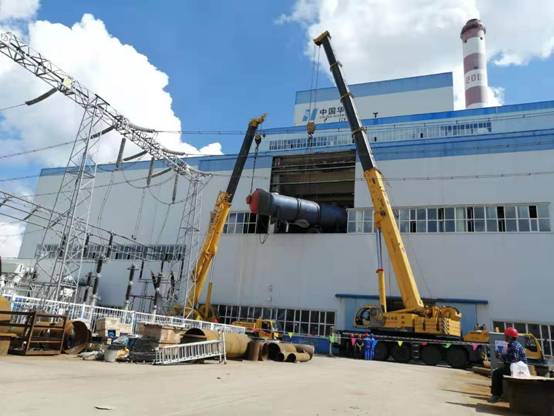

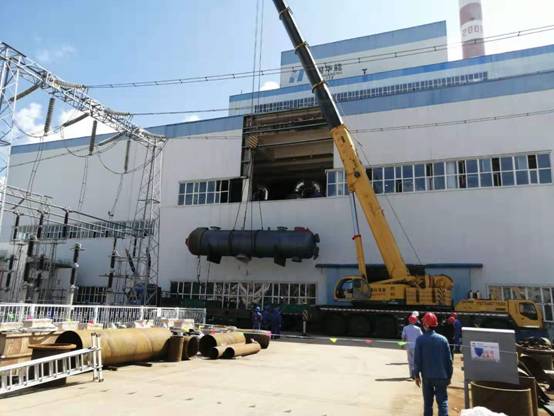

担负全城集中供暖管网的核心在热网首站,而加热器则是热网首站的“供暖心脏”,所以在此次热网改造中,加热器的安装无疑是重中之重。本次安装的加热器长12米,净重54.5吨,要求将其安装在汽机厂房10米运转平台的底座上,底座位于厂房12轴和13轴的立柱之间,两轴之间的距离只有8米,所以加热器只能斜角送入运转平台。而平行于运转平台9米开外,还有一条来自于正在运行的#1机220KV的高压母线。加热器进入厂房时斜角越大,后尾离母线就越近、越危险。华能集团公司规定的放电安全距离是大于3米,由于#2机正在检修,所以#1机正在满负荷发电,全部停电也是不现实的。而如果由于我们的工作没有做好,有些许的疏忽大意,后果都将是致命的、灾难性的。项目部自进场施工以来就一直考虑这个问题,实地测量数据,模拟吊装方案;和业主海拉尔热电厂多次召开交流会议,反复论证;请吊装公司及司机现场实地考察吊车站位、吊装方法;我们后期甚至用木料做了一个加热器模型进行了试吊,以保证万无一失。

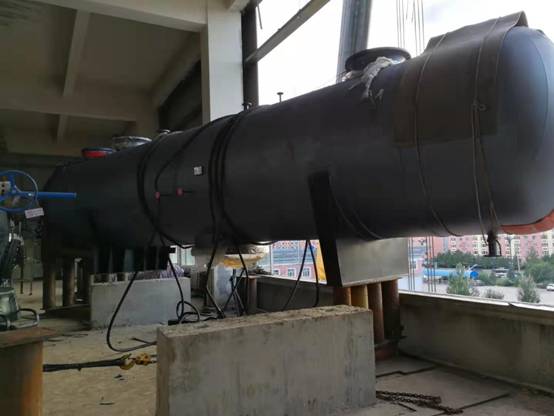

经过全体施工人员的共同努力,加热器最终得以顺利安装到位,整个吊装过程严格按照施工方案实施,参加施工人员配合紧密,一切都在可控的范围之内(加热器尾部距离高压母线最近处仅4米),得到了业主的一致好评,连厂长都为我们的施工人员点赞!

目前,供热首站及一级供水管网已完成注水、设备调试等工作,系统已正式投入运行,供热参数正根据气温变化随时进行调整,以满足用热要求,确保城区居民度过一个温暖祥和的冬季。
